Rozpoczęcie robót budowlanych przy budowach dróg ekspresowych S1 i S5, a także wybór oferty konsorcjum firm, którego partnerem jest PBDiM Kobylarnia S.A. - to najważniejsze wydarzenia w spółce w czerwcu.
WYDARZENIA
- Od 15 czerwca rozpoczęły się prace budowlane na budowie drogi ekspresowej S5 odc. 2 (Aleksandrowo – Dworzysko).
- 25 czerwca na budowie drogi ekspresowej S1 na odcinku Przybędza – Milówka (tzw. obejście Węgierskiej Górki) wbito „pierwszą łopatę” oficjalnie rozpoczynając tym samym etap robót budowlanych przy realizacji tego kontraktu. PBDiM Kobylarnia S.A. jest partnerem konsorcjum, które wykonuje tę inwestycję.
- Oferta konsorcjum firm, którego partnerem jest PBDiM Kobylarnia S.A. na budowę drogi ekspresowej S1 Kosztowy – Bielsko-Biała, odcinek III Dankowice – węzeł „Suchy Potok” (z węzłem) została wybrana w przetargu nieograniczonym organizowanym przez GDDKiA w Katowicach. Wartość oferty: 586 710 000 zł brutto.
ZŁOŻONE OFERTY
W czerwcu Spółka złożyła 1 ofertę w przetargu publicznym na kwotę 61 700 000 zł brutto oraz 4 oferty w postępowaniach niepublicznych na kwotę: 19 114 092 zł brutto.
PORTFEL ZAMÓWIEŃ
Wartość portfela na dzień 30 czerwca do przerobienia 1 775 948 069 zł netto.

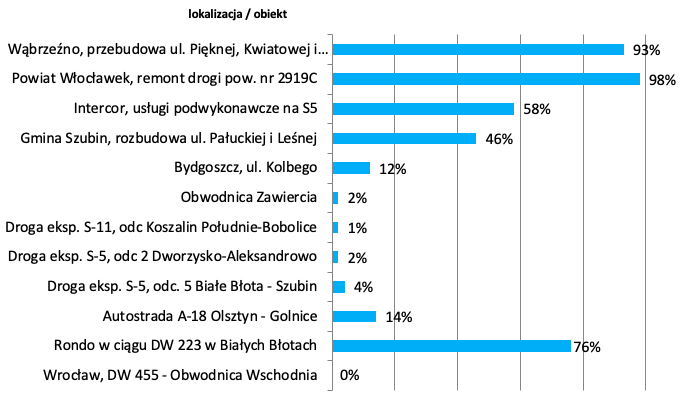

POSTĘP PRAC NA BUDOWACH
PRODUKCJA MASY BITUMICZNEJ
W czerwcu we wszystkich wytwórniach spółki wyprodukowano łącznie ok 29 tys. ton masy. Narastająco od początku roku około 128 tys. ton.
